外地时间5月12日,MGS三期项目认真人在达曼与沙特阿美石油公司执行副总裁Saud S. Al-Jaloud举行谈判。
在项目启动一周年之际,此次高层互动具有特殊意义。项目管认真人在会上对MGS三期项目已往一年的情形举行汇报,就项目履约希望、新手艺运用、现阶段挑战、下一步事情妄想等几个方面举行了深入探讨。阻止现在,项目EPC整体进度28.66%,超前于业主批复的执行妄想0.17%;其中设计进度81.70%,采购进度35.75%,施工进度2.85%。设计方面,MR/MAR文件,已所有获批;图纸设计逾额完成预期目的;90%设计包已正式提交,审查意见已所有回复。采购方面,采购包询价事情已所有完成,其中70%完成签约;转置条约整体进度完成68.6%。施工方面,阿美营地和办公区域已经正式完成验收并入驻,场坪事情、正式工程、管道预制厂等工程按妄想推进。
Saud S. Al-Jaloud 对suncitygroup太阳集团和项目部支付的起劲表达真挚谢谢,对项目执行力给予高度评价。他特殊对项目引用的数字孪生、4S清静监控系统、快速液压夯装备及场区自建管道预制厂等新工程手艺和计划体现赞赏,并期待项目部一连拓展新手艺应用,继续坚持现在的施工历程。

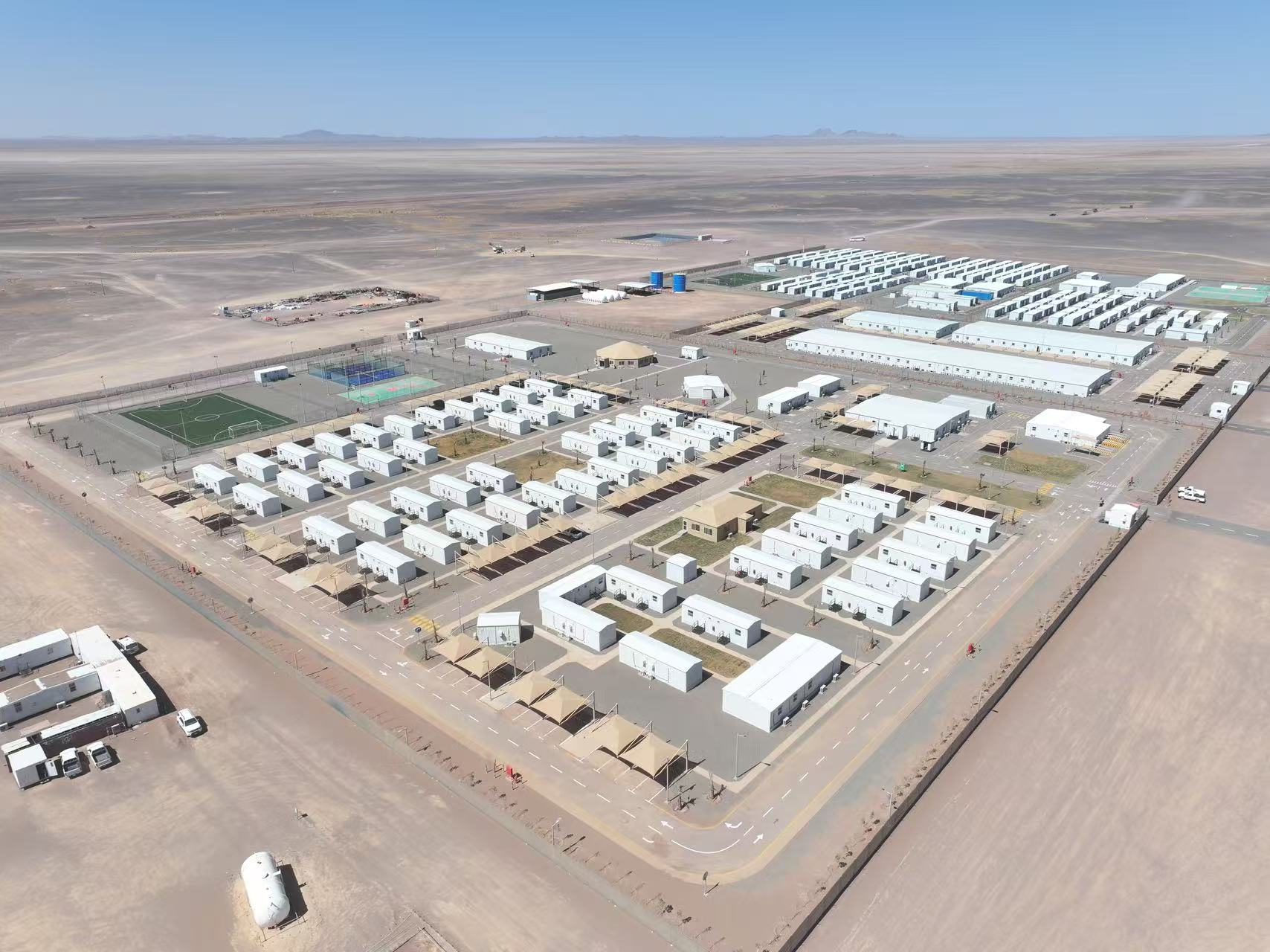

14日,Saud S. Al-Jaloud一行深入现场,对生涯营地、Train区、主管廊、管道预制厂等要害区域举行实地考察。
通过此次实地考察,沙特阿美石油公司执行副总裁Saud S. Al-Jaloud先生对项目希望体现很是知足,从而彻底消除了关于MGS三期项目进度的疑虑。他肯定了suncitygroup太阳集团项目执行团队的履约能力,对团队展现出的攻坚克难精神和专业执行力给予高度评价,以为项目历程可控在控,在优质履约的轨道上稳步前进。一周内的两次交流,效果显著。让MGS三期项目团队卸偷换袱、轻装上阵,为项目进一步高效推进注入强劲动力,也为后续suncitygroup太阳集团与阿美公司的深入相助涤讪了坚实基础。
